AIプロジェクトの現場では、これまで数え切れないほどの「悲鳴」が上がってきました。
「PoC(概念実証)までは順調だったのに、本番運用を始めた途端にクラウド破産しそうだ」
「経営会議で提示したROI(投資対効果)と実際のコストが乖離しすぎていて、追加予算の申請が通らない」
規模や地域を問わず、多くの組織でこの悩みは共通しています。多くのDX推進担当者やプロジェクトマネージャーが、AI導入のコスト予測、特にROIの試算において、大きな落とし穴にはまっているのです。
皆さんは、AI導入のコストを「ソフトウェアのライセンス料」と同じ感覚で計算していませんか?
もしそうなら、その試算はほぼ間違いなく失敗します。
AI、特にLLM(大規模言語モデル)やAIエージェントを活用したシステムは、従来のITシステムとは全く異なるコスト構造を持っています。入力データの量、モデルの精度、ユーザーの利用頻度、そして「AIがハルシネーション(嘘)をついた場合の修正コスト」など、不確定要素が極めて多いのです。
市販の「AIコストシミュレーションツール」を使えば解決すると思っているなら、それも危険な賭けです。どんなに優れたツールでも、投入するデータが不正確であれば、出力される結果はゴミ(Garbage In, Garbage Out)でしかありません。
この記事では、長年の開発現場で培った知見と経営者視点を踏まえ、「なぜROI試算は甘くなるのか」という根本原因から、経営層を論理的に説得するための「堅牢なデータ準備プロセス」について解説します。魔法の杖はありませんが、プロトタイプ思考に基づくアジャイルで確実なエンジニアリングのアプローチをお伝えしましょう。
なぜAI導入のコスト予測は「必ず」外れるのか
まず、残酷な事実をお伝えしなければなりません。AIプロジェクトにおける初期のコスト予測は、ほとんどの場合、楽観的すぎる傾向にあります。これは担当者の能力不足というよりは、AIという技術の性質と、従来の予算策定プロセスの相性が悪いためです。
初期試算と実績の乖離を生む「隠れコスト」の正体
多くのプロジェクトが陥る「PoC貧乏」や運用後の赤字転落。その主犯は、見積もりに含まれていない「隠れコスト」です。
一般的なIT導入では、初期導入費(イニシャル)と月額利用料(ランニング)を積算しますね。しかし、AIプロジェクトでは以下のようなコストが見落とされがちです。
- トークン消費の変動: LLMのAPI利用料は従量課金です。ユーザーが想定より長いプロンプトを入力したり、AIエージェントが冗長な回答や自律的なループ処理を繰り返したりすれば、コストは簡単に2倍、3倍に膨れ上がります。
- 再学習・ファインチューニング: AIモデルは一度作れば終わりではありません。データの傾向が変わる「概念ドリフト」に対応するために、定期的な再学習が必要です。これには計算リソースと、何よりデータサイエンティストの工数がかかります。
- 品質保証(QA)と修正コスト: AIは確率的に間違えます。その間違いを人間がチェックし、修正するプロセス(Human-in-the-Loop)を業務フローに組み込んでおかないと、現場の工数は削減されるどころか増大します。
これらを考慮せずに「AIで業務時間が50%削減できるから、人件費も50%浮く」と計算するのは、あまりに無邪気と言えるでしょう。
静的計算と動的シミュレーションの決定的な違い
従来のExcelで行うような積み上げ計算は「静的」です。「利用者が100人で、1人あたり1日10回使い、単価が1円なら、コストは1000円」という世界です。
しかし、現実は「動的」です。
「利用者は平均100人だが、繁忙期には150人になるかもしれない」「AIの回答精度が80%の場合と90%の場合で、修正にかかる人件費はどう変わるか?」といった変動要因が無数に存在します。
ここで推奨されるのは、これらを変数として扱い、幅を持たせた予測を行う「動的シミュレーション」です。「コストは〇〇円です」と言い切るのではなく、「90%の確率で〇〇円〜△△円の範囲に収まります」と提示する。これが、リスクを理解しているプロフェッショナルの仕事です。
予測精度を高めるために必要な「データ粒度」
精度の高いシミュレーションを行うためには、データの「粒度(細かさ)」が重要です。
「営業部門の残業時間」という大雑把なデータではなく、「営業担当者が日報作成にかけている時間」「そのうち、情報検索に使っている時間」「文章作成に使っている時間」といった、タスクレベルでの詳細なデータが必要です。
ここが曖昧なままシミュレーションツールを使っても、出てくる数字は砂上の楼閣です。次のセクションからは、この「シミュレーションに値するデータ」をどう集め、どう処理するかについて、エンジニアリングの視点で深掘りしていきます。

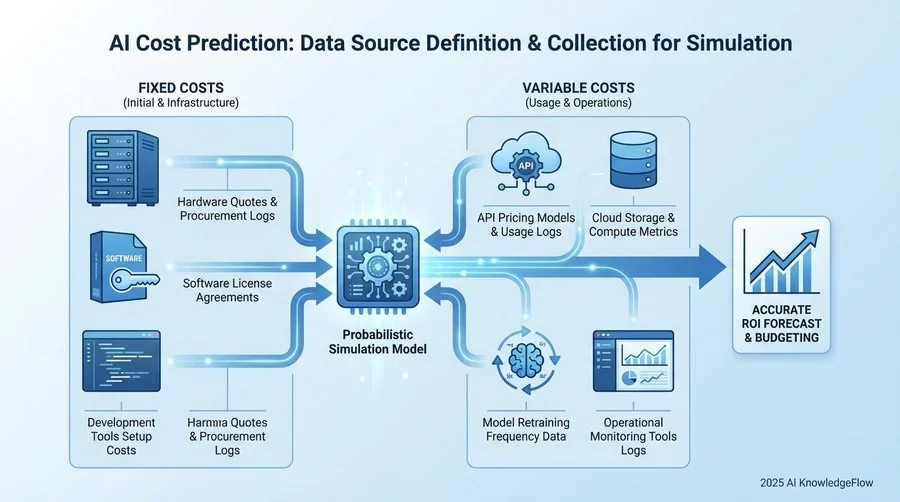

シミュレーションのためのデータソース定義と収集
正確なROIシミュレーションを行うための第一歩は、正しいデータを集めることです。「とりあえず手元にあるデータ」で計算を始めるのは避けるべきです。まずは、AIコストの特性に合わせてデータを「固定費要素」と「変動費要素」に分類し、それぞれの収集源(ソース)を明確に定義する必要があります。
固定費データと変動費データの分類
AIプロジェクトにおけるコスト構造を整理します。
固定費(Initial / Base):
- AIモデル開発・導入費(ベンダー見積もり)
- プラットフォーム基本利用料
- 専用サーバーの維持費(オンプレミスやIaaSのReserved Instanceの場合)
- 社内推進チームの人件費(固定)
変動費(Variable / Volume-based):
- API利用料(トークン数、リクエスト数、画像生成枚数など)
- クラウドインフラの従量課金(GPU稼働時間など)
- データストレージ費用
- 削減対象となる業務コスト(残業代、外注費など)
- AI運用に伴う追加業務コスト(レビュー、修正工数)
固定費は見積書で確認できますが、シミュレーションの難所は変動費の予測です。特に「削減効果」と「運用コスト」を予測するための元データがないと、ROIの分母も分子も算出できません。
社内ログからの「業務量データ」の抽出方法
「AIでどれほど業務が効率化されるか」を測るには、「現在どれほどの工数がかかっているか」を正確に把握する必要があります。アンケートベースの「体感時間」は誤差が大きいため、客観的なログデータを活用します。
PC操作ログ / アクティビティログ:
資産管理ツールや業務分析ツールから、特定のアプリケーション(Word、Excel、メールソフトなど)の稼働時間を抽出します。「日報作成」にAIを導入する場合、夕方の特定時間帯のエディタ稼働時間がベースラインとなります。業務システム(ERP/CRM/SFA)のログ:
SalesforceやKintoneなどの更新履歴から、「1件あたりの入力所要時間」を推計します。編集画面を開いてから保存するまでのタイムスタンプの差分を平均化することで、リアルな作業時間を算出できます。クラウドサービスの運用ログ(AWS等):
クラウド基盤を活用している場合、プラットフォーム側の最新機能を活用することで、より詳細な利用状況を把握できます。
例えばAWSの最新環境(2026年2月時点)では、AWS BatchのListServiceJobs拡張によりジョブの追跡やリソース最適化が容易になっています。また、Amazon OpenSearch ServerlessのCollection Groupsを活用したコスト最適化状況や、Amazon CloudWatchのアラームミュートルールによる運用ログのノイズ低減など、現行システムの正確なコスト構造と運用負荷をログから抽出することが重要です。チャットツールのログ:
社内問い合わせ対応をAI化する場合、SlackやTeamsの過去ログを分析し、「質問の発生頻度」や「回答までのリードタイム」を数値化します。
コンタクトセンター領域であれば、Amazon ConnectのAIタスク支援機能(リアルタイム概要や推奨アクションの生成)や自動受付機能を前提としたログ分析が有効です。単なる通話時間だけでなく、エージェントの事後処理(ACW)タイムアウト設定など、ビジネス上の重要指標に基づいたデータ収集が可能になります。
ベンダー見積もりと市場データの統合
内部データだけでなく、外部データも収集します。特にAPIコストについては、OpenAIやAzure、AWSなどの公式サイトから最新の単価表を取得し、スプレッドシートやデータベースに統合します。
AIモデルの提供形態や価格体系は極めて速いペースで変化します。例えばOpenAIの公式情報(2026年2月時点)によれば、GPT-4oやGPT-4.1などのレガシーモデルはチャットUI上での提供が終了し、標準モデルであるGPT-5.2や、コーディングに特化したエージェント型モデルGPT-5.3-Codexへの移行が進んでいます。
APIとしてのレガシーモデル利用は継続されるものの、シミュレーションを行う際は、新旧モデルのAPIコストを正確に比較・計算する必要があります。移行を前提とする場合は、既存のプロンプトをGPT-5.2などの最新モデルで再テストし、消費トークン数や処理時間の変化を計測するステップを計画に組み込んでください。ReplitやGitHub Copilotを活用して、即座にプロトタイプを動かし検証するアプローチがここでも活きてきます。
また、インフラ環境においても、AWSではAWS Lambda Managed Instances(EC2上でLambda関数を実行するモデル)やAWS Lambda Durable Functionsなど、サーバーレスとインスタンス型のハイブリッドな実行環境が提供されています。こうした最新のデプロイモデルを考慮した上で、ベンダーの見積もりと市場の適正価格を照らし合わせる必要があります。
ここで重要なのは、単価だけでなく「トークン換算係数」の仮説を持つことです。「日本語1文字あたり何トークン消費するか」はモデルによって異なりますが、概ね「1文字 ≒ 1〜1.5トークン」といった係数を設定し、収集した業務ログ(文字数ベース)をコスト(トークンベース)に変換できるように準備します。
データが揃ったら、次はそれを「シミュレーション可能な形」に加工するプロセスに移行します。このデータの質と粒度が、最終的なROI予測の精度を決定づける最大の要因となります。
不確実性を減らすデータクレンジングと標準化
「データは集めた。さあ計算だ」と焦ってはいけません。収集した生のデータ(Raw Data)には、シミュレーションを狂わせる「ノイズ」が大量に含まれています。データサイエンスの世界では常識ですが、ビジネスシミュレーションにおいても、前処理(データクレンジング)が品質の8割を決めます。
異常値の検出:特異な業務パターンの除外
例えば、ユーザーがSFAの入力画面を開いたまま離席し、3時間後に保存ボタンを押したと仮定します。このデータをそのまま「1件あたりの作業時間」の平均計算に含めてしまうと、AI導入前のコストが不当に高く見積もられ、結果としてROIが過剰に良く出てしまいます。
こうした異常値(Outliers)を検出し、除外、あるいは補正する必要があります。
- 四分位範囲(IQR)による判定: 統計的な手法を用いて、上位・下位の極端な値を除外します。
- 短時間すぎる操作の除外: 1秒で完了しているタスクは、誤操作やシステム的な自動処理の可能性が高いため除外します。
- 季節性の考慮: 月末月初や決算期など、業務量が特異的に跳ね上がる期間を特定し、それを「通常時の平均」と混同しないようにフラグ付けを行います。
単位の統一:トークン数、時間、件数の正規化
収集したデータは単位がバラバラです。ログは「秒」、API課金は「トークン」、人件費は「円/時間」。これらを共通の計算ロジックに乗せるために正規化(Normalization)を行います。
特に難しいのが、非構造化データ(テキスト)のコスト換算です。
過去のメールや日報のテキストデータをサンプル抽出し、実際にトークナイザー(Tokenizer)にかけてトークン数を計測します。これにより、「日報1通あたり平均800トークン」といった具体的な係数を導き出せます。
また、人件費についても「標準単価」を設定します。個人の給与差を反映しすぎると計算が複雑化し、プライバシーの問題も生じるため、役職や部署ごとの「チャージレート(社内振替単価)」を使用するのが一般的です。
欠損データの補完ルール策定
すべての業務ログが完璧に残っているわけではありません。データが欠落している期間や部署については、補完ルールを定めます。
- 平均値補完: 類似した部署や期間の平均値で埋める。
- 係数による推計: 「営業部門のデータはないが、マーケティング部門の1.2倍の業務量があると仮定する」といったロジックを組み込む。
重要なのは、どう補完したかを記録に残しておくことです。後で経営層に「この数字の根拠は?」と聞かれた際、「データがないので推測です」と答えるのと、「類似部署の平均値をベースに、保守的に0.8掛けで算出しました」と答えるのでは、説得力が天と地ほど違います。
ROIシミュレーションモデルの構築とパラメータ設計
クレンジングされた高品質なデータが揃ったら、いよいよシミュレーションモデルの構築です。ここで目指すのは、単一の「正解」を出すことではなく、様々な状況に対応できる「シナリオ」を作ることです。
感度分析のための変数設定(利用率、精度、単価)
ROIに大きく影響を与える「変数(パラメータ)」を特定します。AIプロジェクトにおいて感度が高い(結果を左右しやすい)変数は主に以下の3つです。
AI利用率(Adoption Rate):
全社員にツールを配っても、全員が毎日使うわけではありません。「導入初期は20%、半年後に50%」といった普及曲線をモデルに組み込みます。AIの回答精度(Accuracy)と修正工数:
ここが最も重要です。「AIが100%正しい」という前提は避けるべきです。「精度80%の場合、残り20%は人間が修正する。その修正には、ゼロから作る場合の30%の時間がかかる」といった具体的な係数を設定します。削減時間 = (AIによる自動化時間) - (AI生成物の確認・修正時間)
この式がマイナスになる(手作業より時間がかかる)ケースもシミュレーションに含める必要があります。
API単価とモデルの世代交代:
AIモデルの進化と価格改定のサイクルは極めて高速です。例えば、かつての主力であったGPT-4o等の旧モデルは2026年2月に廃止され、より高度な文脈理解や推論能力を備えた次世代モデル(GPT-5.2のInstantおよびThinkingモデル等)が新たな標準へと移行しています。
シミュレーションでは、技術進歩によるAPI単価の変動だけでなく、複雑なタスク処理のために高価な推論強化型モデルを利用する可能性も考慮し、単価を変数化しておく必要があります。また、旧モデルの廃止に伴うシステム改修などの移行コストや、新モデルの応答速度向上による時間削減効果もパラメータに加味することで、将来の予期せぬ変動にも耐えうる精緻な予測が可能になります。
リスクシナリオを組み込んだシミュレーション実行
上記の変数を組み合わせて、3つのシナリオを作成します。
- Conservative(保守的シナリオ): 利用率は低迷し、AIの精度も期待値を下回るケース。これでもROIがプラス、あるいは許容範囲内の赤字に収まるかを確認します。
- Moderate(標準シナリオ): 過去の類似プロジェクトや一般的な業界水準に基づいた、最も確からしいケース。
- Aggressive(楽観的シナリオ): 業務変革が成功し、最大限の効果が出たケース。
経営層に提示する際は、この3つを並列で示します。「うまくいけばこれくらい利益が出ます」ではなく、「最悪の場合でも損失はこの程度に抑えられ、標準的にはこれくらいの利益が見込めます」という論理的な説明構造を作ります。
モンテカルロ法を活用した確率的予測のアプローチ
さらに一歩進んだ分析には、「モンテカルロ・シミュレーション」の考え方を取り入れることも有効な手段です。これは、各変数に確率分布(正規分布など)を設定し、数千回の試行を計算機上で行う手法です。
例えば、「削減時間は平均30分だが、標準偏差10分のばらつきがある」と設定してシミュレーションを繰り返します。その結果、「95%の確率でROIは120%〜150%の間に収まる」といった、統計的根拠のある予測が可能になります。
Excelのアドインや、Python(Jupyter Notebookなど)を使えば、比較的簡単に実装できます。この確率分布グラフを用いてリスク許容度を議論することが、プロジェクトの合意形成への近道です。これにより、「絵に描いた餅」ではない、リアリスティックな投資判断が可能になります。
予実管理のためのモニタリング基盤と改善サイクル
シミュレーションは、予算承認を取ったら終わりではありません。むしろ、導入後こそが本番です。予測モデルと現実の乖離を埋めていく「予実管理」のプロセスこそが、AIプロジェクトの成功を決定づけます。
導入後の実測データと予測値の突合
導入直後から、以下のデータを日次または週次でモニタリングします。
- 実際のAPIコスト(実費)
- アクティブユーザー数と利用頻度
- ユーザーからのフィードバック(Good/Bad評価)
これらを、導入前に作成したシミュレーションモデルの「予測値」と重ね合わせます。おそらく、最初の1ヶ月は大きく乖離するでしょう。しかし、焦る必要はありません。重要なのは「なぜ乖離したか」を特定することです。
「想定よりトークン数が多かった」なら、プロンプトエンジニアリングで入力を圧縮できないか検討します。「利用率が低い」なら、UI/UXの改善や社内研修が必要です。
予測モデルの継続的なチューニング
実測データが得られたら、それをシミュレーションモデルにフィードバック(逆伝播)させます。初期設定した「仮説の係数」を「実績の係数」に置き換えていくのです。
これを繰り返すことで、モデルの予測精度は月を追うごとに向上します。半年もすれば、組織固有のAIコスト構造を反映した、極めて精度の高い予測モデルが完成しているはずです。このモデルは、次のAIプロジェクトを立ち上げる際に、かけがえのない資産となります。
経営層への報告ダッシュボード設計
最後に、これらの状況を経営層に報告するためのダッシュボードについて触れておきます。細かいログを見せる必要はありません。以下のKPIをシンプルに可視化してください。
- 累積コスト vs 予算(予実対比)
- 推定削減時間(ROIの成果指標)
- AI利用率の推移
- モデル精度(ユーザー満足度)
特に「投資対効果がいつ損益分岐点(Break-even Point)を超えるか」の見通しを、常に最新のデータに基づいて更新し続けることが、信頼獲得の鍵です。
まとめ:不確実性を味方につけるデータ戦略
AI導入のROI予測が外れるのは、私たちが「未来を予知できないから」ではありません。「変動する未来を計算式に入れていないから」です。
- 隠れコストを直視する: 変動費、修正工数、メンテナンス費を漏らさずリストアップする。
- 事実に基づくデータを集める: アンケートではなく、システムログから業務実態を数値化する。
- データを磨き上げる: 異常値を除去し、単位を揃え、シミュレーション可能な状態にする。
- 幅を持たせて予測する: ベスト/ワーストのシナリオと確率を用意し、経営層にリスクとリターンの全体像を示す。
- 走りながら修正する: 実測値でモデルを更新し続け、精度を高めていく。
このプロセスは、確かに手間がかかります。しかし、どんぶり勘定でプロジェクトをスタートさせ、後から「予算が足りない」と頭を下げるコストに比べれば、はるかに安い投資です。
データ収集方法に不安があったり、より高度なモンテカルロ・シミュレーションのモデル構築について具体的なアドバイスが必要な場合は、専門家に相談することをおすすめします。組織のデータ環境に合わせた最適なシミュレーション設計を行うことで、AIという不確実なテクノロジーを、確実なビジネス価値に変えることができるでしょう。
